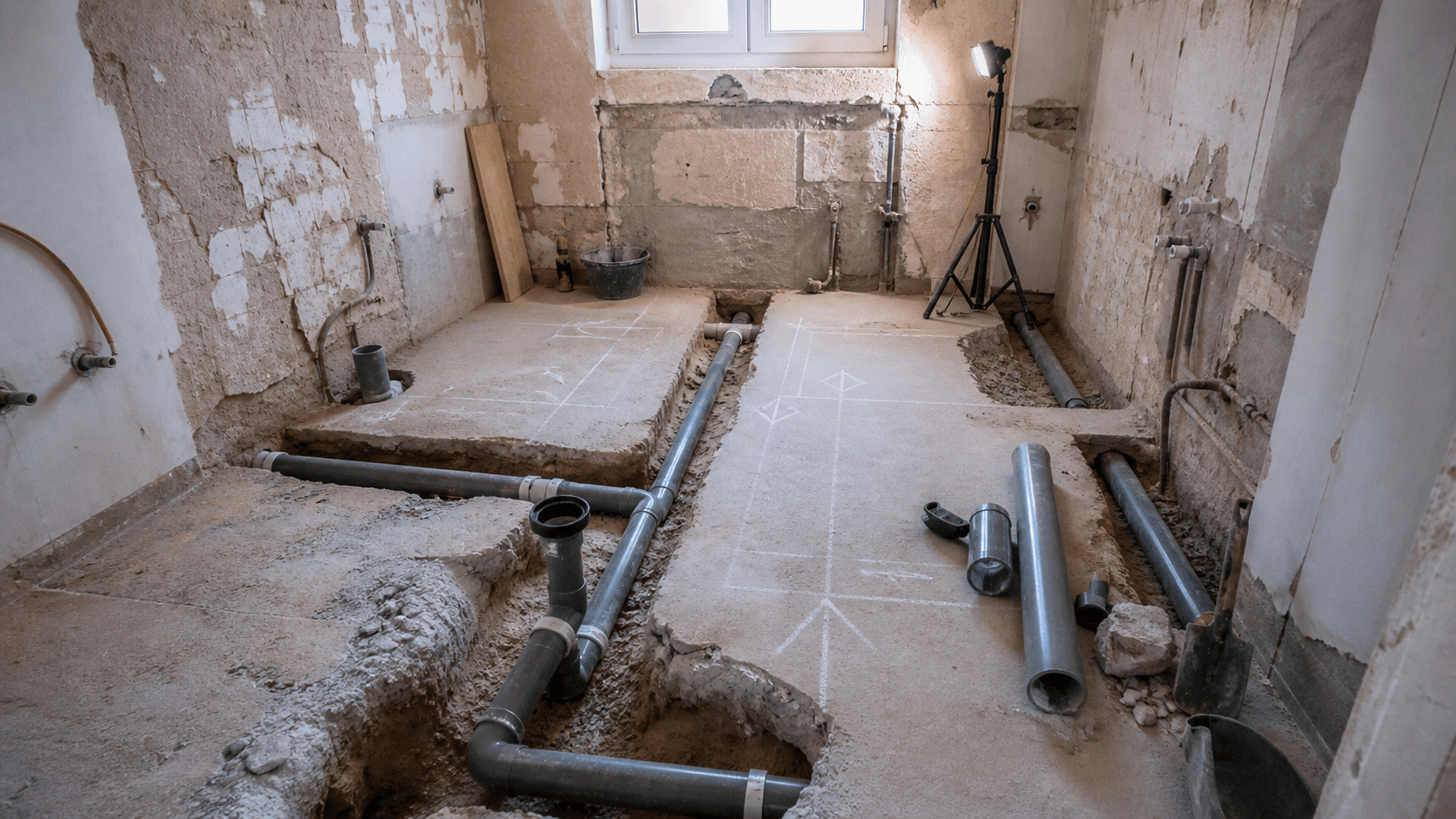

Cuánto tarda reformar un chalet de dos plantas y en qué orden van los gremios
La duración de una reforma integral de chalet no depende solo de los metros, sino de cómo encajan los gremios entre sí y de cuánto tardan en fabricarse los materiales a medida. Aquí tienes el cronograma real, fase a fase, y por qué un oficio espera a otro.
Respuesta rápida
Una reforma integral de un chalet de dos plantas suele desarrollarse a lo largo de varios meses, normalmente en una horquilla orientativa de cinco a nueve meses según superficie, estado de partida y nivel de las calidades. No es un plazo cerrado: depende del alcance y, sobre todo, de los plazos de fabricación de elementos a medida.
El orden no se improvisa. Primero demolición y movimiento de tabiques, luego instalaciones (fontanería, electricidad, climatización) y estructura si hace falta, después albañilería de cierre, alicatados y solados, y al final carpintería, pintura y acabados. Cada gremio entra cuando el anterior le ha dejado el terreno listo. Pide carpintería a medida y climatización con semanas de antelación: son los cuellos de botella que más alargan la obra.
Te montamos la planificación por fases con hitos y dependencias reales.
| Fase | Qué se hace | Duración orientativa |
|---|---|---|
| 1. Proyecto y permisos | Medición, proyecto, presupuesto cerrado y licencia municipal | Variable; puede ir en paralelo a pedidos largos |
| 2. Demolición | Retirar tabiques, sanitarios, suelos y carpinterías a sustituir | Semanas iniciales |
| 3. Estructura / refuerzos | Aperturas de muro, refuerzos, intervención en cubierta si procede | Según hallazgos |
| 4. Instalaciones | Fontanería, electricidad, climatización y saneamiento empotrados | Bloque central de la obra |
| 5. Albañilería de cierre | Tabiquería nueva, recrecidos, enfoscados y maestreados | Tras cerrar instalaciones |
| 6. Revestimientos | Alicatado, solado, falsos techos y preparación de paredes | Por plantas y estancias |
| 7. Acabados | Carpintería, pintura, sanitarios, cocina y remates finales | Tramo final; sensible a plazos de fábrica |
Cuánto tarda reformar un chalet de dos plantas
La pregunta que casi siempre llega por teléfono es «¿cuánto tarda reformar un chalet?», y la respuesta honesta empieza por aclarar de qué reforma hablamos. Una intervención integral —que toca instalaciones, distribución, baños, cocina y acabados en dos plantas más, a menudo, exteriores— no se mide igual que cambiar suelos y pintar. En una reforma integral de un chalet de dos plantas, la horquilla orientativa del mercado se mueve habitualmente entre cinco y nueve meses, pero ese número solo sirve como referencia inicial.
Tres factores mueven mucho ese rango. El primero es la superficie y el número de baños: cada baño y cada cocina concentra fontanería, alicatado y carpintería, y multiplica los pasos. El segundo es el estado de partida: en un chalet antiguo aparecen sorpresas (instalaciones obsoletas, humedades, forjados que piden refuerzo) que añaden trabajo no previsto. El tercero, y el más subestimado, es el plazo de fabricación de los elementos a medida: una carpintería de calidad o una cocina concreta pueden tardar semanas en entregarse aunque la obra avance.
Por eso en Batecs no damos un plazo en semanas como promesa de marketing. Damos un cronograma por fases con un margen razonable y, sobre todo, con los hitos que de verdad condicionan la fecha de entrega. Si quieres profundizar en la lógica general de tiempos, complementa esta guía con cuánto tarda una reforma integral y con la visión por etapas de reformar una vivienda por fases.
En qué orden entran los gremios y por qué
El orden de los gremios en una reforma no es una costumbre: es física y sentido común constructivo. Cada oficio deja preparado lo que el siguiente necesita, y trabajar en otro orden obliga a romper lo ya hecho. Este es el recorrido habitual en un chalet de dos plantas, donde además hay que coordinar la subida y bajada de material entre niveles.
1. Demolición y replanteo
Se retira lo que va fuera: tabiques a eliminar, suelos, alicatados, sanitarios y carpinterías a sustituir. Es el momento de marcar en obra la nueva distribución (replanteo) y de comprobar que lo que se ve coincide con lo proyectado. Cualquier sorpresa estructural aparece aquí.
2. Estructura y refuerzos (si procede)
Las aperturas de muro de carga, los refuerzos de forjado o la intervención en cubierta van antes que las instalaciones, porque modifican por dónde pasarán tubos y cables. Si la fachada o la cubierta necesitan atención, conviene resolverlo en este tramo; aquí encaja también el trabajo de impermeabilización y fachadas cuando el chalet lo requiere.
3. Instalaciones empotradas
Fontanería, electricidad, climatización y saneamiento se ejecutan en bruto, empotrados en suelos y paredes, antes de cerrar. Es el corazón de la obra y donde más coordinación hace falta entre gremios: el electricista y el fontanero comparten rozas y trazados, y la climatización necesita saber dónde irán los falsos techos.
4. Albañilería de cierre
Una vez aprobadas las instalaciones, se levanta la tabiquería nueva, se recrecen suelos y se enfoscan y maestrean paredes. A partir de aquí la vivienda recupera su forma definitiva y ya no se debería volver atrás sobre lo enterrado.
5. Revestimientos: alicatado, solado y falsos techos
Llega el momento de baños y cocina en serio, además de los suelos de toda la casa. Es trabajo visible y agradecido, pero exige tiempos de fraguado y secado que no se pueden acelerar sin comprometer el resultado.
6. Acabados: carpintería, pintura y montaje
Carpintería interior y exterior, pintura, sanitarios, muebles de cocina, mecanismos eléctricos y remates cierran la obra. Es el tramo donde más se nota el plazo de fábrica de los elementos a medida, porque sin ellos no se puede terminar aunque todo lo demás esté listo. Verás esta secuencia explicada de forma general también en la reforma integral paso a paso.
Las dependencias que nadie te explica
El motivo por el que una reforma «parece parada» sin estarlo casi siempre es una dependencia. Un gremio no entra hasta que otro acaba, y a veces el que está esperando es el que más prisa tiene el cliente por ver. Conocer estas relaciones evita malentendidos y discusiones por teléfono a mitad de obra.
- El alicatador depende del fontanero y del electricista: no se alicata un baño hasta que las tomas de agua y las cajas están en su sitio definitivo.
- El falso techo depende de la climatización: hay que pasar conductos y prever registros antes de cerrar.
- La pintura depende de que las paredes estén lijadas y de que no quede trabajo sucio por encima: pintar antes de tiempo es repintar.
- El montaje de cocina depende de solado, alicatado y tomas: y el encimerista, a su vez, mide sobre los muebles ya montados, lo que añade un plazo extra al final.
- La carpintería a medida depende del pedido, no de la obra: si no se encargó a tiempo, la casa puede estar lista y aún faltar puertas.
Estas dependencias son la diferencia entre un cronograma realista y una promesa optimista. Por eso conviene que tu presupuesto venga por partidas y con una secuencia clara; lo explicamos en cómo comparar presupuestos de reforma.
Una visita técnica detecta lo que un presupuesto a ciegas no ve y ajusta el plazo desde el primer día.
Qué fase retrasa más la obra
Si tuviéramos que señalar los cuellos de botella típicos de un chalet de dos plantas, serían dos, y ninguno es la albañilería que la gente imagina.
Carpintería a medida
Las puertas de paso, los frentes de armario, la cocina y, sobre todo, la carpintería exterior (ventanas y cerramientos) se fabrican bajo pedido. El plazo de entrega depende del fabricante y de la temporada, y no se acelera porque la obra vaya rápida. Pedirla pronto —idealmente con las medidas tomadas tras la albañilería de cierre— es la palanca que más fechas salva.
Climatización y equipos técnicos
La aerotermia, el suelo radiante o un sistema de conductos no solo necesitan instalación: necesitan que el equipo esté disponible y que su montaje encaje antes de cerrar techos y suelos. Un retraso de suministro aquí arrastra a falsos techos, solados y, en cascada, a la pintura.
Frente a estos dos, la albañilería rara vez es el problema de plazo: es predecible. Lo que descoloca un cronograma son los pedidos largos y los hallazgos imprevistos al abrir. Si tu chalet es antiguo, vale la pena revisar también cómo evitar sobrecostes, porque tiempo y coste suelen ir de la mano.
Se puede vivir en el chalet durante la reforma
En una reforma integral de las dos plantas, vivir dentro es desaconsejable y, en muchos tramos, inviable: hay polvo, cortes de agua y luz, y zonas sin uso. La ventaja del chalet frente al piso es que a veces permite reformar por fases o por plantas, manteniendo habitable una zona mientras se interviene la otra. No siempre es posible —depende de dónde estén la cocina, los baños y los cuadros de instalaciones— y suele alargar el plazo total, porque obliga a fragmentar el trabajo de cada gremio.
La decisión es de coste y comodidad: reformar con la casa vacía es más rápido y más limpio; hacerlo por fases ahorra alquiler temporal pero estira el calendario. Conviene plantearlo en la visita técnica, no a mitad de obra. Para quien valora hacerlo por etapas, profundizamos en la reforma de vivienda por fases.
Qué hitos debe incluir tu cronograma
Un buen cronograma no es una lista de tareas: es una sucesión de hitos verificables que te dicen si la obra va a tiempo. Estos son los que pedimos que figuren siempre, porque permiten detectar un desvío antes de que sea irreversible.
- Fecha de pedido de carpintería, cocina y climatización (no la fecha de montaje: la de encargo).
- Cierre de instalaciones y comprobación antes de tapar rozas.
- Toma de medidas en firme para carpintería y encimera sobre obra real.
- Inicio y fin de revestimientos por planta, con sus tiempos de secado.
- Entrega y montaje de elementos a medida.
- Repaso final y entrega con lista de remates pendientes.
Checklist antes de empezar la obra de tu chalet
- Proyecto y presupuesto cerrados por partidas, no a tanto alzado opaco.
- Licencia o comunicación municipal en marcha según el alcance.
- Pedidos largos (carpintería, cocina, climatización) lanzados o con fecha de encargo prevista.
- Decidido si vas a vivir fuera o reformar por plantas, con su impacto en plazo asumido.
- Acceso a las dos plantas resuelto: cómo sube y baja el material y dónde se acopia.
- Calendario de pagos ligado a hitos verificables de obra.
- Persona de contacto única por ambas partes para decisiones rápidas.
Errores que salen caros
- Encargar la carpintería tarde: la casa termina y faltan puertas o ventanas. Resultado: semanas de espera con la obra «acabada» pero inhabitable. Encárgala en cuanto haya medidas fiables.
- Cambiar la distribución a mitad de obra: mover un baño cuando las instalaciones ya están cerradas significa romper, rehacer y reprogramar gremios. Las decisiones de reparto se cierran en proyecto.
- Pintar antes de tiempo: si quedan trabajos sucios por encima (montajes, ajustes), se vuelve a pintar. La pintura va al final por algo.
- Confundir rango orientativo con fecha garantizada: un plazo en meses sin hitos ni dependencias es una expectativa, no un compromiso. Exige cronograma con hitos.
- Ignorar las dos plantas en la logística: subir material y bajar escombro entre niveles consume tiempo real; no planificarlo descuadra el calendario.
Supuesto: chalet de dos plantas, dos baños y cocina nueva
Imaginemos un chalet de unos 160 m² repartidos en dos plantas, con dos baños a renovar, cocina nueva y cambio completo de instalaciones. No es una obra ejecutada por Batecs, sino un escenario hipotético para ilustrar cómo encajan las fases.
En este supuesto, las primeras semanas se dedican a demolición y a una pequeña apertura de muro en planta baja. A continuación entran las instalaciones, que ocupan el bloque central de la obra mientras —en paralelo— se ha lanzado ya el pedido de carpintería exterior y de la cocina. La albañilería de cierre y los revestimientos avanzan planta por planta. El tramo final lo marca la entrega de la carpintería: si llegó a tiempo, la obra cierra en el rango previsto; si se pidió tarde, la casa queda lista salvo puertas y ventanas, y el plazo se estira sin que haya nadie «parado» por culpa de la obra. La moraleja del supuesto es clara: el calendario lo gobiernan los pedidos largos, no la velocidad de los albañiles.
Qué retrasos son evitables y cuáles no
No todos los retrasos son culpa de nadie. Distinguirlos ayuda a tener una conversación adulta con tu empresa de reformas y a no perder la confianza cuando aparece un imprevisto legítimo.
Se pueden prevenir
- Pedidos lanzados tarde por mala planificación.
- Decisiones del cliente que llegan a destiempo (elección de azulejo, grifería, color).
- Falta de coordinación entre gremios sin un responsable de obra.
- Presupuesto incompleto que obliga a renegociar partidas en marcha.
Hay que asumirlos
- Hallazgos estructurales al abrir (forjado, humedades, instalaciones ruinosas).
- Tiempos de secado y fraguado, que no se aceleran.
- Plazos de fábrica de elementos a medida ajenos a la obra.
- Trámites administrativos que dependen del ayuntamiento.
La frontera entre unos y otros es la planificación. Un buen cronograma no elimina los imprevistos, pero amortigua su impacto porque deja margen y porque adelanta lo que se puede adelantar. Esa es, en el fondo, la diferencia entre una reforma bien dirigida y una sucesión de gremios sueltos.
En Batecs planificamos reformas de chalet en Valencia y Camp de Túria con cronograma por fases y dependencias reales entre gremios.
Cuándo conviene pedir una visita técnica
El plazo serio de un chalet no se calcula desde una foto ni desde el teléfono: se calcula pisando la casa. Pide una visita técnica si tu chalet tiene más de unas décadas y no conoces el estado de las instalaciones, si sospechas de humedades en planta baja o cubierta, si quieres mover baños o abrir muros, o si necesitas decidir entre reformar con la casa vacía o por plantas.
En la visita medimos en firme, detectamos los puntos que pueden esconder sorpresas y, a partir de ahí, montamos un cronograma con hitos. Es el paso que convierte un rango orientativo en una previsión fiable. Puedes solicitarla desde la página de contacto o pedir directamente tu presupuesto por partidas.
Preguntas frecuentes
¿Cuánto tarda exactamente reformar un chalet de dos plantas?
No hay un plazo exacto válido para todos los chalets. Como referencia orientativa del mercado, una reforma integral de dos plantas suele desarrollarse en una horquilla aproximada de cinco a nueve meses, pero el dato real depende de la superficie, del número de baños y cocinas, del estado de partida y, muy especialmente, de los plazos de fabricación de los materiales a medida. Lo serio es trabajar con un cronograma por fases con hitos, no con una fecha cerrada de antemano.
¿En qué orden entran los gremios en la obra?
El orden habitual es: demolición y replanteo, estructura o refuerzos si hacen falta, instalaciones empotradas (fontanería, electricidad, climatización, saneamiento), albañilería de cierre, revestimientos (alicatado, solado, falsos techos) y, por último, acabados (carpintería, pintura, sanitarios y montaje de cocina). Cada gremio entra cuando el anterior le ha dejado el terreno preparado; trabajar en otro orden obliga a romper lo ya hecho.
¿Qué fase suele retrasar más la reforma?
Los dos cuellos de botella típicos son la carpintería a medida (puertas, armarios, cocina y, sobre todo, ventanas y cerramientos) y la climatización o equipos técnicos. Ambos dependen de plazos de fábrica ajenos a la velocidad de la obra. Por eso conviene lanzar esos pedidos pronto. La albañilería rara vez es el problema de plazo, porque es predecible.
¿Se puede vivir en el chalet durante la reforma?
En una reforma integral de las dos plantas es desaconsejable y a menudo inviable por polvo y cortes de suministros. La ventaja del chalet es que a veces permite reformar por fases o por plantas, manteniendo una zona habitable, aunque eso suele alargar el plazo total y depende de dónde estén cocina, baños y cuadros de instalaciones. Conviene decidirlo en la visita técnica, no a mitad de obra.
¿Qué hitos debe incluir el cronograma de mi reforma?
Debe incluir, como mínimo: las fechas de pedido de carpintería, cocina y climatización; el cierre y comprobación de instalaciones antes de tapar; la toma de medidas en firme sobre obra real; el inicio y fin de revestimientos por planta con sus secados; la entrega y montaje de elementos a medida; y el repaso final con lista de remates. Esos hitos permiten detectar un desvío antes de que sea irreversible.
¿Qué retrasos son evitables y cuáles no?
Son evitables los retrasos por pedidos lanzados tarde, decisiones del cliente que llegan a destiempo y falta de coordinación entre gremios. No son evitables los hallazgos estructurales al abrir, los tiempos de secado y fraguado, los plazos de fábrica de materiales a medida y los trámites administrativos del ayuntamiento. Una buena planificación no elimina los imprevistos, pero amortigua su impacto.
¿Por qué es distinto el plazo de un chalet respecto al de un piso?
Un chalet de dos plantas añade logística entre niveles (subir material y bajar escombro), suele incluir exteriores, cubierta o fachada, y a menudo más baños. Eso multiplica las fases y la coordinación frente a un piso de una sola planta. Además, los chalets antiguos esconden con más frecuencia instalaciones obsoletas o humedades que obligan a trabajo no previsto en el rango inicial.
Por qué apoyarte en Batecs para tu chalet
Trabajamos reformas integrales de chalets en Valencia y su área metropolitana —l’Horta, Paterna, La Eliana, Bétera, Riba-roja, La Cañada y el resto del Camp de Túria— con un método sencillo: presupuesto por partidas, planificación por fases con hitos verificables y un responsable de obra que coordina a los gremios para que las dependencias no se conviertan en sorpresas. No prometemos fechas imposibles; preferimos un plazo orientativo bien argumentado y avisarte cuando un pedido largo condiciona la entrega.
